สร้างเทมเพลตการจัดการเวิร์กโฟลว์ Excel ใน 6 ขั้นตอนง่ายๆ

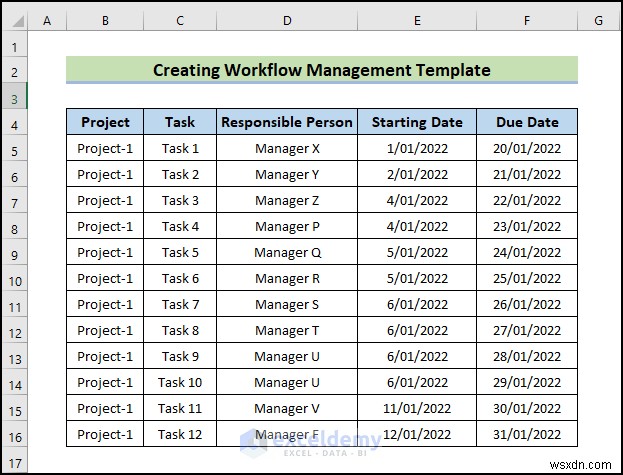

ขั้นตอนที่ 1 – เตรียมไทม์ไลน์แผนงาน

  • ป้อนข้อมูล หัวข้อข่าว .
  • เข้าสู่ โครงการ ชื่อและงาน
  • ป้อนชื่อของผู้ปฏิบัติงานที่รับผิดชอบแต่ละงาน
  • ป้อน วันที่เริ่มต้น ของแต่ละงาน
  • ป้อน วันครบกำหนด ของแต่ละงาน

สร้างเทมเพลตการจัดการเวิร์กโฟลว์ Excel ใน 6 ขั้นตอนง่ายๆ

ขั้นตอนที่ 2 – สร้างเค้าโครงเวิร์กโฟลว์ใน Excel

  • ป้อนจำนวนวันที่ใช้ในแต่ละงาน

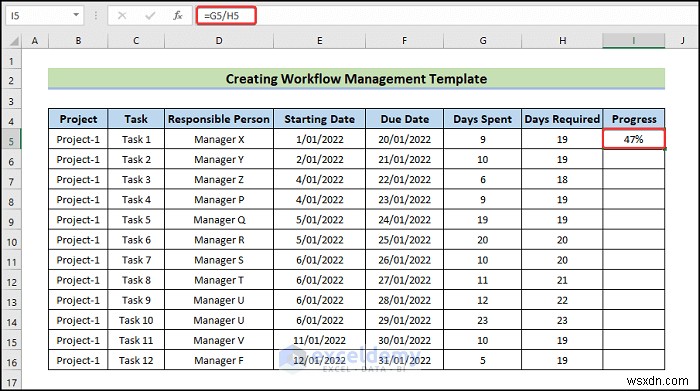

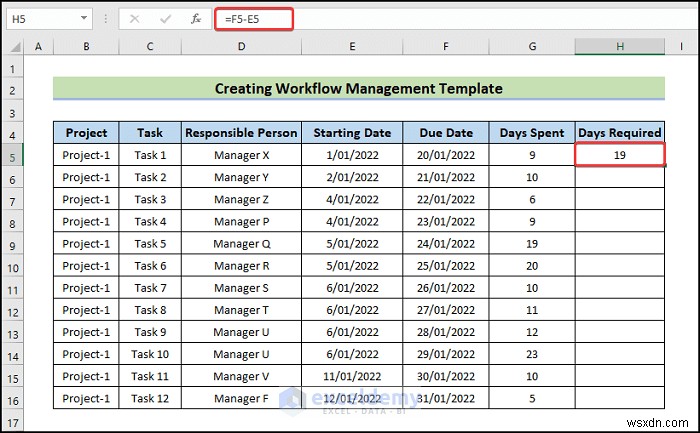

  • คำนวณวันที่จะใช้โดยใช้สูตรต่อไปนี้ใน H2 .
  • กด Enter .

สร้างเทมเพลตการจัดการเวิร์กโฟลว์ Excel ใน 6 ขั้นตอนง่ายๆ

  • ลาก จุดจับเติม ลง .

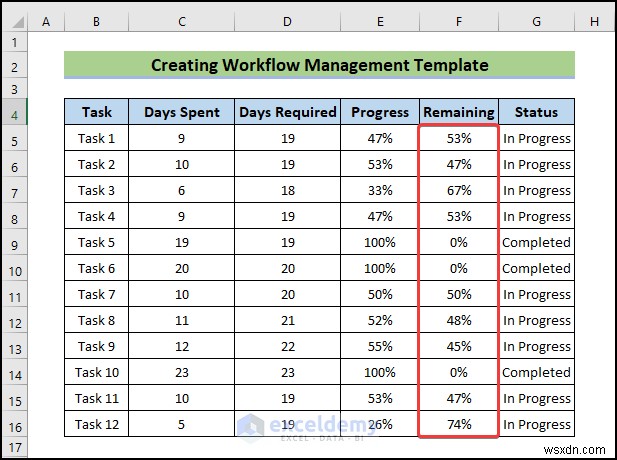

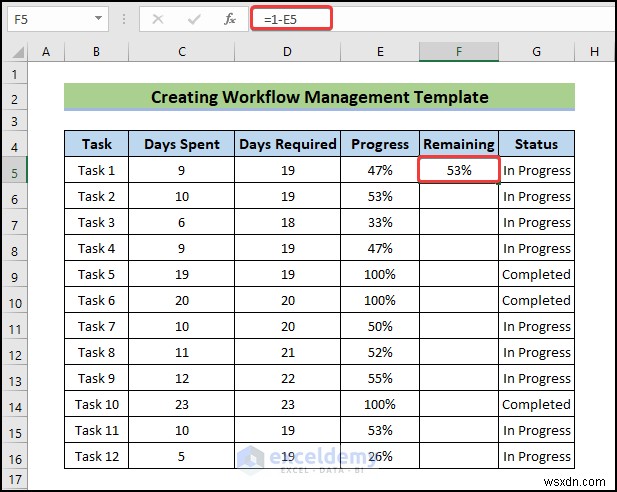

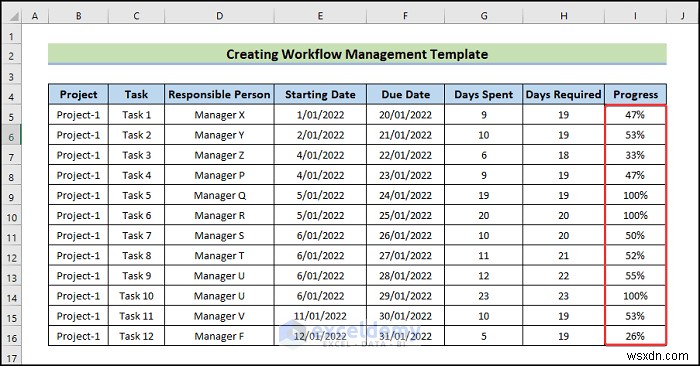

  • คำนวณความคืบหน้าโดยใช้สูตรต่อไปนี้ใน I2 .
  • กด Enter .
  • หากต้องการแปลงข้อมูลเป็นเปอร์เซ็นต์ คลิก เปอร์เซ็นต์ .

สร้างเทมเพลตการจัดการเวิร์กโฟลว์ Excel ใน 6 ขั้นตอนง่ายๆ

  • ลาก จุดจับเติม ลง

นี่คือผลลัพธ์

สร้างเทมเพลตการจัดการเวิร์กโฟลว์ Excel ใน 6 ขั้นตอนง่ายๆ

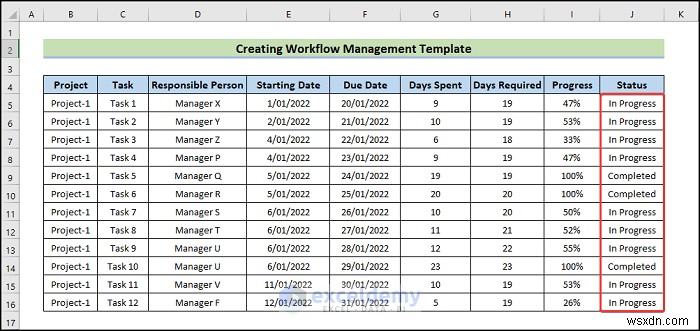

  • ป้อนสถานะความคืบหน้าในสถานะ คอลัมน์

นี่คือผลลัพธ์

สร้างเทมเพลตการจัดการเวิร์กโฟลว์ Excel ใน 6 ขั้นตอนง่ายๆ

ขั้นตอนที่ 3 – สร้างรายการติดตาม

  • กด  'Ctrl+C' เพื่อคัดลอกคอลัมน์
  • ไปที่แผ่นงานใหม่แล้วกด 'Crl+V' .
  • ในส่วน ที่เหลือ ให้ใช้สูตรต่อไปนี้
  • กด Enter .

สร้างเทมเพลตการจัดการเวิร์กโฟลว์ Excel ใน 6 ขั้นตอนง่ายๆ

  • ลากจุดจับเติมลงเพื่อดูผลลัพธ์ในเซลล์ที่เหลือ

สร้างเทมเพลตการจัดการเวิร์กโฟลว์ Excel ใน 6 ขั้นตอนง่ายๆ

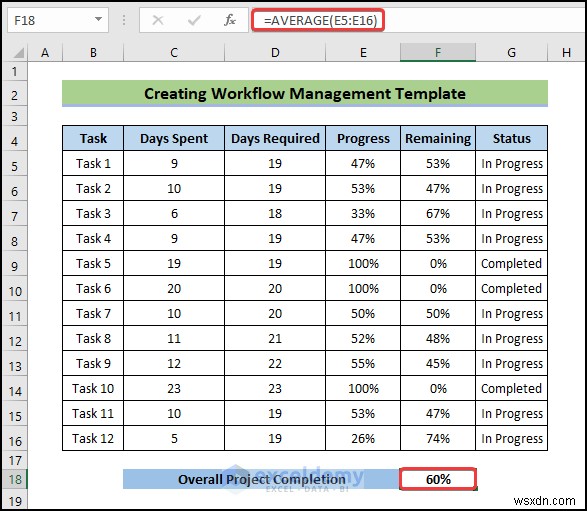

  • ในการคำนวณความสำเร็จของโครงการโดยรวม ให้ใช้สูตรต่อไปนี้
  • กด Enter .

สร้างเทมเพลตการจัดการเวิร์กโฟลว์ Excel ใน 6 ขั้นตอนง่ายๆ

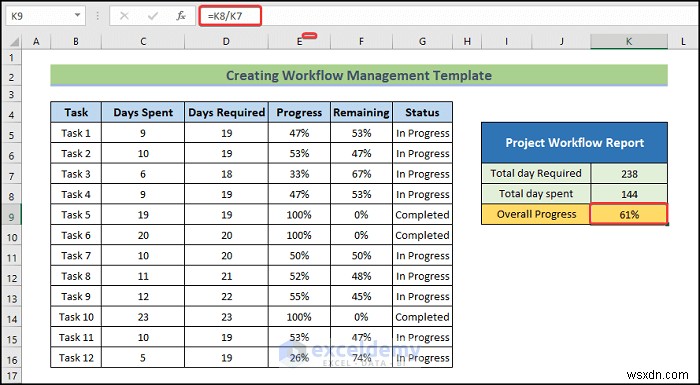

ขั้นตอนที่ 4 – สร้างรายงานขั้นตอนการทำงานของโครงการ

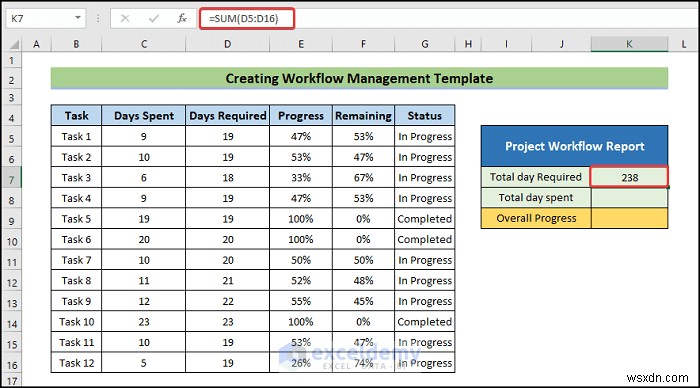

  • ในการคำนวณจำนวนวันทั้งหมดที่จำเป็นในการดำเนินโครงการให้เสร็จสิ้น ให้ใช้สูตรต่อไปนี้
  • กด Enter .

สร้างเทมเพลตการจัดการเวิร์กโฟลว์ Excel ใน 6 ขั้นตอนง่ายๆ

  • ในการคำนวณจำนวนวันทั้งหมดที่ใช้ ให้ใช้สูตรต่อไปนี้
  • กด Enter .

สร้างเทมเพลตการจัดการเวิร์กโฟลว์ Excel ใน 6 ขั้นตอนง่ายๆ

  • หากต้องการคำนวณความคืบหน้าของโครงการโดยรวม ให้ใช้สูตรต่อไปนี้
  • กด Enter .

สร้างเทมเพลตการจัดการเวิร์กโฟลว์ Excel ใน 6 ขั้นตอนง่ายๆ

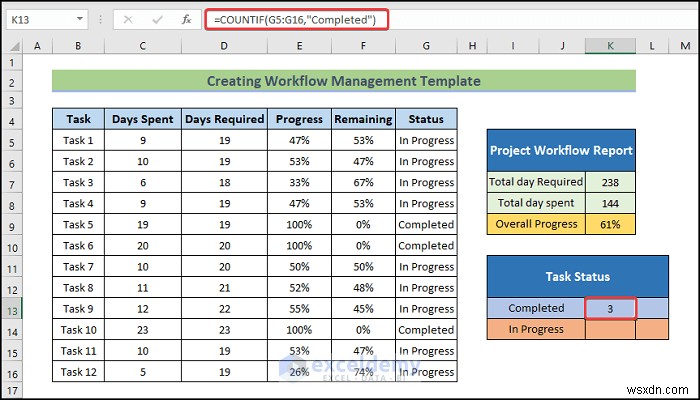

  • หากต้องการสร้างสรุปแบบไดนามิก (สถานะงานที่มีงานที่เสร็จสมบูรณ์และอยู่ระหว่างดำเนินการ) ให้ใช้สูตรต่อไปนี้

07

  • กด Enter .

สร้างเทมเพลตการจัดการเวิร์กโฟลว์ Excel ใน 6 ขั้นตอนง่ายๆ

  • ใช้สูตรต่อไปนี้ใน K14 .

16

  • กด Enter .

สร้างเทมเพลตการจัดการเวิร์กโฟลว์ Excel ใน 6 ขั้นตอนง่ายๆ

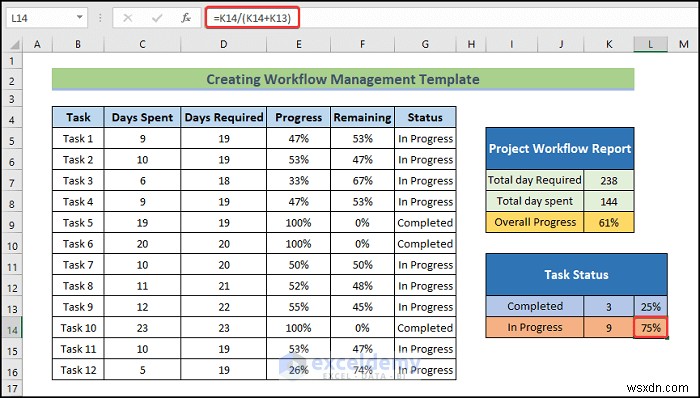

  • ในการคำนวณเปอร์เซ็นต์ของงานที่เสร็จสมบูรณ์ ให้ใช้สูตรต่อไปนี้ใน L13 .
  • กด Enter .

สร้างเทมเพลตการจัดการเวิร์กโฟลว์ Excel ใน 6 ขั้นตอนง่ายๆ

  • เพื่อคำนวณเปอร์เซ็นต์ของงาน กำลังดำเนินการ ให้ใช้สูตรต่อไปนี้ใน L14 .
  • กด Enter .

นี่คือผลลัพธ์

สร้างเทมเพลตการจัดการเวิร์กโฟลว์ Excel ใน 6 ขั้นตอนง่ายๆ

อ่านเพิ่มเติม: วิธีสร้างตัวติดตามเวิร์กโฟลว์ใน Excel

ขั้นตอนที่ 5 – แทรกแผนภูมิ

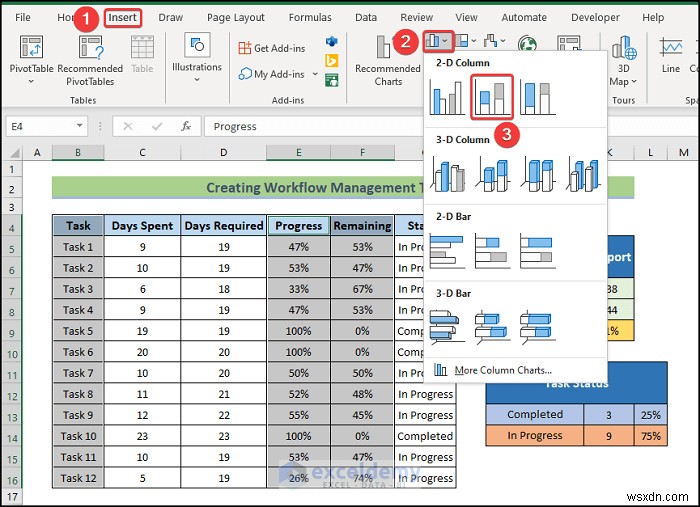

  • เลือกช่วงข้อมูลและไปที่ แทรก แท็บ

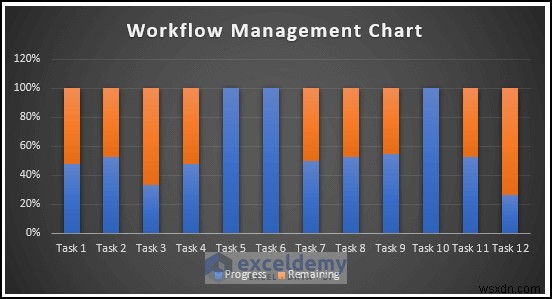

  • เลือก คอลัมน์แบบเรียงซ้อน .

สร้างเทมเพลตการจัดการเวิร์กโฟลว์ Excel ใน 6 ขั้นตอนง่ายๆ

  • เลือก แผนภูมิ การออกแบบ และเลือกสไตล์ในรูปแบบแผนภูมิ . ที่นี่ สไตล์ 8 .

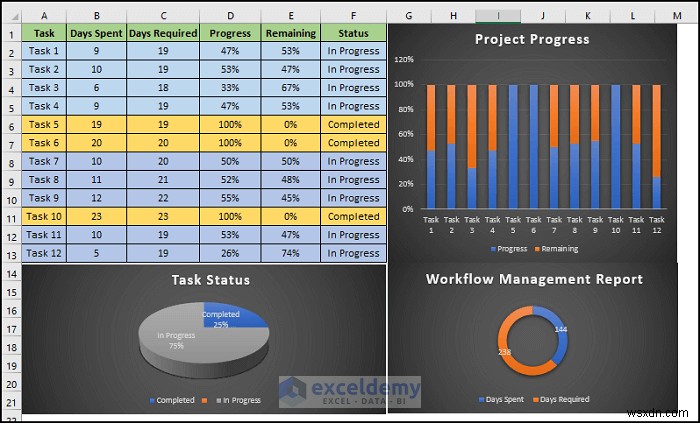

นี่คือผลลัพธ์

สร้างเทมเพลตการจัดการเวิร์กโฟลว์ Excel ใน 6 ขั้นตอนง่ายๆ

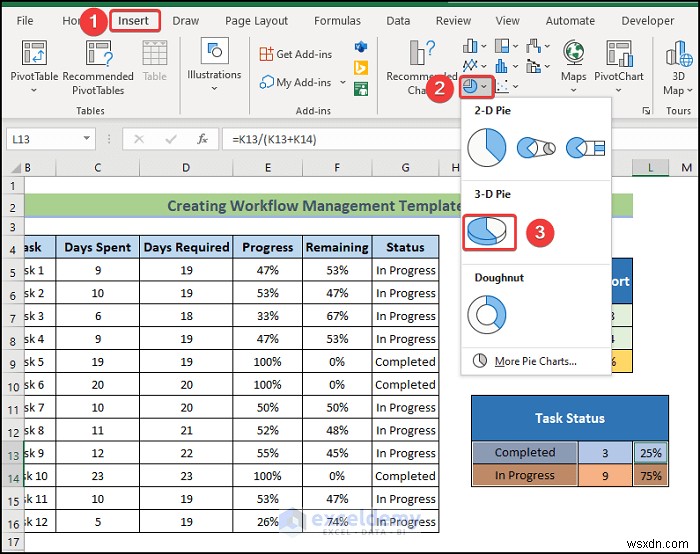

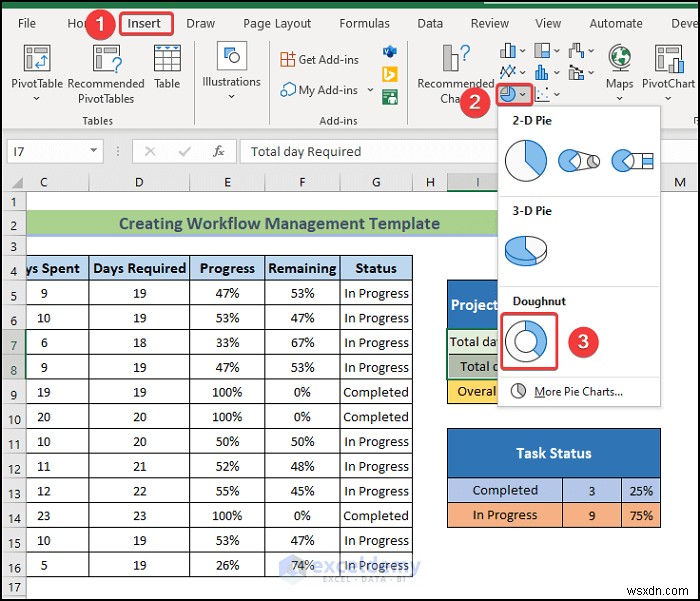

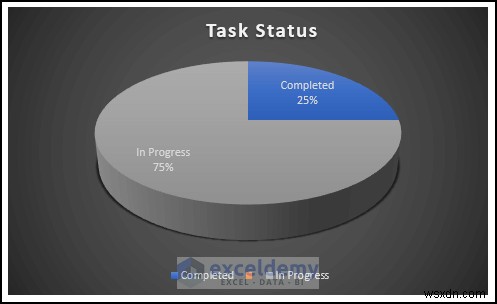

  • เพื่อสร้างแผนภูมิวงกลม ให้เลือกช่วงข้อมูล
  • ไปที่ แทรก และเลือก พาย 3 มิติ .

สร้างเทมเพลตการจัดการเวิร์กโฟลว์ Excel ใน 6 ขั้นตอนง่ายๆ

นี่คือผลลัพธ์

สร้างเทมเพลตการจัดการเวิร์กโฟลว์ Excel ใน 6 ขั้นตอนง่ายๆ

  • เพื่อสร้างโดนัท แผนภูมิ เลือกช่วงข้อมูลและไปที่ แทรก แท็บ
  • เลือก โดนัท .

สร้างเทมเพลตการจัดการเวิร์กโฟลว์ Excel ใน 6 ขั้นตอนง่ายๆ

นี่คือผลลัพธ์

สร้างเทมเพลตการจัดการเวิร์กโฟลว์ Excel ใน 6 ขั้นตอนง่ายๆ

อ่านเพิ่มเติม:วิธีสร้างแผนภูมิเวิร์กโฟลว์ใน Excel

ขั้นตอนที่ 6 – สร้างสรุปการจัดการเวิร์กโฟลว์

  • เปิดแผ่นงานใหม่และตั้งชื่อเป็น ผลลัพธ์สุดท้าย .
  • คัดลอกแผนภูมิโดยกด 'Ctrl+C' .
  • กด 'Crl+V' เพื่อวาง

นี่คือผลลัพธ์

สร้างเทมเพลตการจัดการเวิร์กโฟลว์ Excel ใน 6 ขั้นตอนง่ายๆ

ดาวน์โหลดหนังสือแบบฝึกหัด

ดาวน์โหลดสมุดงานแบบฝึกหัด

บทความที่เกี่ยวข้อง

  • วิธีดำเนินการเวิร์กโฟลว์อัตโนมัติใน Excel
  • วิธีสร้างเวิร์กโฟลว์ใน Excel
  • วิธีสร้างเวิร์กโฟลว์การอนุมัติใน Excel

<<กลับไปที่เวิร์กโฟลว์ใน Excel |   SmartArt ใน Excel | เรียนรู้ Excel รับแบบฝึกหัด Excel ขั้นสูงพร้อมโซลูชันฟรี!
